信息索引号: 00000000-3/2022-21748 文号:
公布日期: 2022-04-28 公开方式: 主动公开


发布单位: 区治水办 统一编号:


关于玉古路西溪路雨天路面积水问题
整改报告




一、问题原因分析

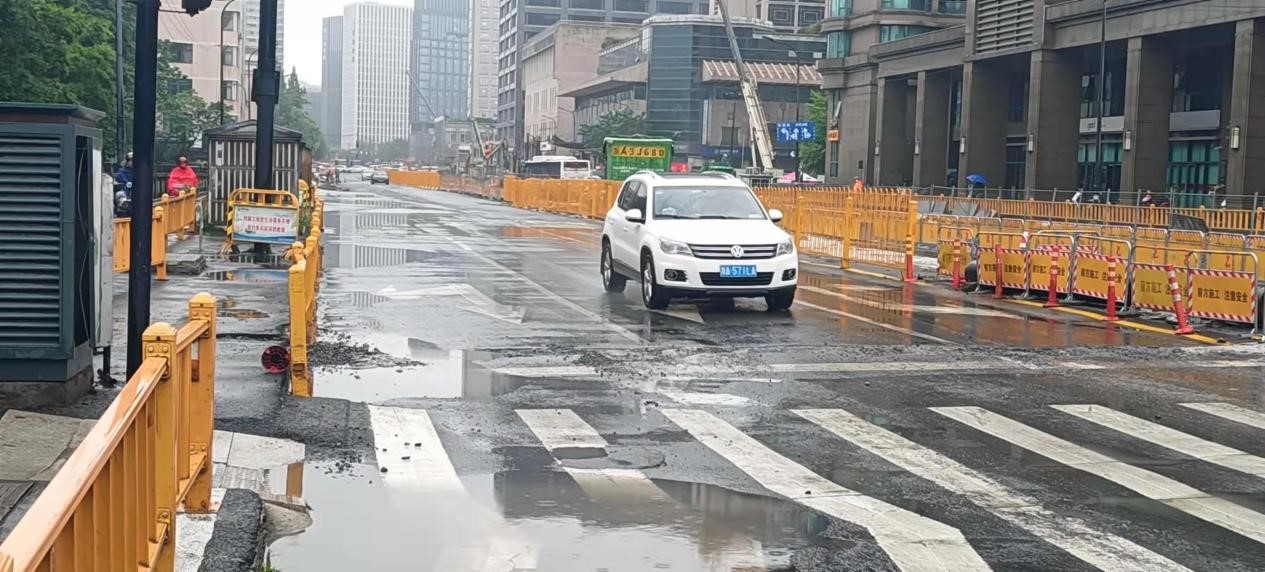

汛期来临,部分地铁施工导致暴雨期间路面积水,如玉古路、西溪路,影响机动车和行人出行,经排查发现以下问题:一是地铁施工单位(中隧集团)未按规范将泥浆水接入沉淀池进行沉淀后将泥浆清运出去,而是直排进雨污水管,造成雨污水堵塞;二是市政管网雨污分流不彻底;三是市政道路未及时进行排查疏通,长效管理未及时跟上,导致玉古路和西溪路出现积水情况。

二、整改情况

(一)组织力量排查。街道委托专业管道检测单位对玉古路、西溪路范围内的雨水管道进行CCTV检测,资料存档后指导下一步的管道修复和养护工作。

(二)组织召开协调会。街道牵头组织中隧集团、杭州瑞普管道检测单位等对西溪路雨污水管堵塞问题进行研讨,重点对西溪路暴雨期间水位不降、流水不畅等问题进行集中讨论分析,要求地铁施工单位4月底之前彻底完成雨污分流,地铁完工后公共管理办组织应急力量对西溪路再次进行全面检测排查,确保雨污管网畅通。

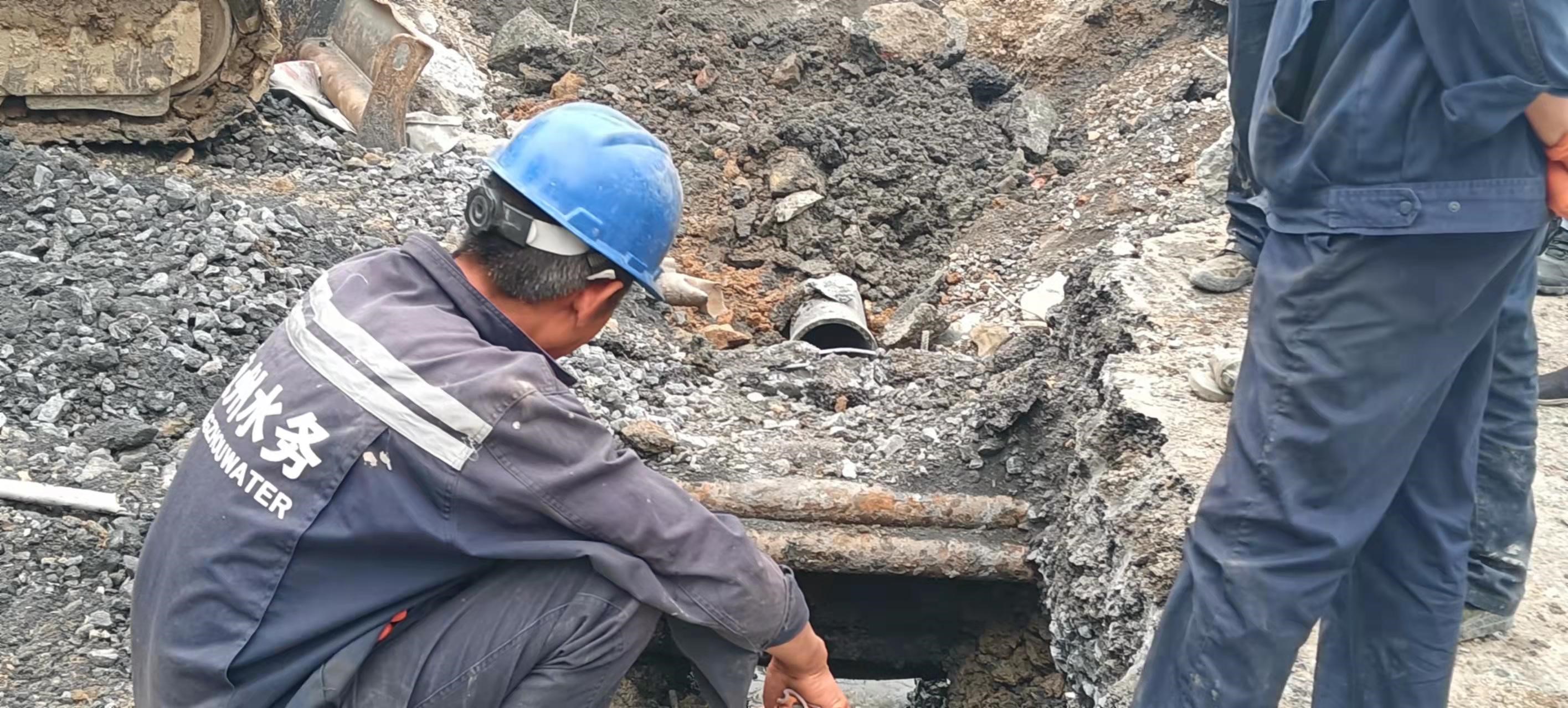

(三)督促落实整改。街道根据CCTV检测报告,对西溪路与玉古路几个交叉点的窨井存在堵塞情况制定“一点一策”,连夜进行开挖整改,解决堵塞问题。

(四)约谈地铁施工单位。一是要求立即整改,中隧集团积极配合进行开挖整改;二是要求全面自查,并承诺杜绝类似事情再次发生;三是执法中队开单处罚。

三、下一步计划打算

一是进一步做好疏通工作。街道计划联合执法中队、地铁施工单位、长效养护单位对前期排查的问题点位进行定期回头看,要求地铁施工单位定时进行清理、疏通。

二是进一步做好标识标牌安装工作。对市政道路短期可能被暴雨淹没的雨污水井,进一步统一安装雨污水标识标牌。

三是进一步巩固长效机制。与有资质的第三方签订辖区管网养护协议,定期对地下管网进行检测、维护。



索引号

00000000-3/2022-21748

文号

公布日期

2022-04-28

公开方式

主动公开

发布单位

区治水办

统一编号

关于玉古路西溪路雨天路面积水问题
整改报告

发布日期: 2022-04-28 16:14

浏览次数:

一、问题原因分析

汛期来临,部分地铁施工导致暴雨期间路面积水,如玉古路、西溪路,影响机动车和行人出行,经排查发现以下问题:一是地铁施工单位(中隧集团)未按规范将泥浆水接入沉淀池进行沉淀后将泥浆清运出去,而是直排进雨污水管,造成雨污水堵塞;二是市政管网雨污分流不彻底;三是市政道路未及时进行排查疏通,长效管理未及时跟上,导致玉古路和西溪路出现积水情况。

二、整改情况

(一)组织力量排查。街道委托专业管道检测单位对玉古路、西溪路范围内的雨水管道进行CCTV检测,资料存档后指导下一步的管道修复和养护工作。

(二)组织召开协调会。街道牵头组织中隧集团、杭州瑞普管道检测单位等对西溪路雨污水管堵塞问题进行研讨,重点对西溪路暴雨期间水位不降、流水不畅等问题进行集中讨论分析,要求地铁施工单位4月底之前彻底完成雨污分流,地铁完工后公共管理办组织应急力量对西溪路再次进行全面检测排查,确保雨污管网畅通。

(三)督促落实整改。街道根据CCTV检测报告,对西溪路与玉古路几个交叉点的窨井存在堵塞情况制定“一点一策”,连夜进行开挖整改,解决堵塞问题。

(四)约谈地铁施工单位。一是要求立即整改,中隧集团积极配合进行开挖整改;二是要求全面自查,并承诺杜绝类似事情再次发生;三是执法中队开单处罚。

三、下一步计划打算

一是进一步做好疏通工作。街道计划联合执法中队、地铁施工单位、长效养护单位对前期排查的问题点位进行定期回头看,要求地铁施工单位定时进行清理、疏通。

二是进一步做好标识标牌安装工作。对市政道路短期可能被暴雨淹没的雨污水井,进一步统一安装雨污水标识标牌。

三是进一步巩固长效机制。与有资质的第三方签订辖区管网养护协议,定期对地下管网进行检测、维护。
